山东电建一公司富县二期项目#3机组发电机外定子吊装圆满完成

2026-05-22 09:42:57工人建设时报

  5月20日,由山东电建一公司承建的富县二期2×1000MW工程#3机组发电机外定子吊装顺利完成,标志着项目建设取得重大节点突破,为后续汽轮发电机组安装创造了有利条件。

  本次吊装的发电机外定子外形尺寸9365×5484×3870mm,起吊重量146t,体积大、吨位重、精度要求高。项目部严格构建全流程、闭环式安全质量管控体系。提前完成桥式起重机并车加固、液压提升装置调试、道路场地整平、安全设施布设等前置准备;逐台核验起重机械、逐套检查吊索承载力、逐人复核特种作业资质、逐段排查现场隐患,确保隐患清零、验收闭环、责任压实。

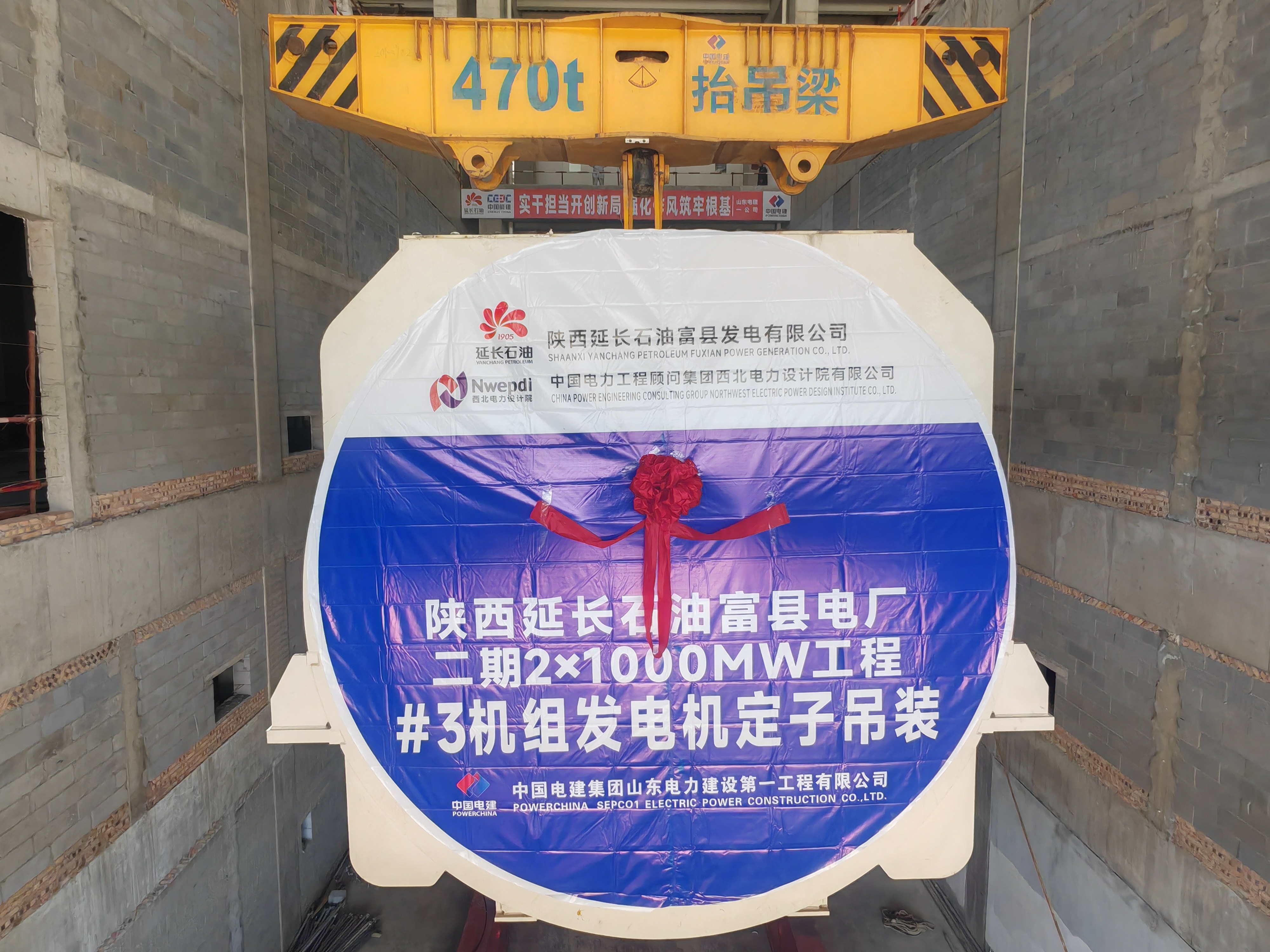

  此次吊装采用两台140/35t桥式起重机联动并车+470t抬吊梁协同作业,依次完成平稳起吊、闭环平移、规范转向、精准就位等关键工序。现场实行统一指挥、分级管控、全过程监护,总指挥统一调度,安全、技术人员全程旁站,作业人员规范操作。定子吊离运输车100mm后严格执行静置核验,全面监测设备受力、吊具工况,严守安全红线,最终将定子平稳落位于16.5m层基础方箱,全过程一次性吊装圆满成功。

  项目部深入开展“五抓五促”主题实践活动,将党建引领贯穿施工全过程。聚焦抓政治引领,促攻坚铸魂,党支部把学习教育与工程任务紧密结合,组建党员突击队与青年先锋队,引导骨干冲锋在前;聚焦抓组织建设,促堡垒建强,将党员责任区设在关键岗位,由党员牵头技术攻关,针对空间受限、路径复杂等难题优化吊点、索具及同步控制措施,以组织优势保障吊装高效推进。

  作为国家“西电东送”战略骨干通道——“陕电入皖”±800千伏特高压工程的重要配套电源点,陕西延长石油富县电厂二期2×1000MW高效超超临界燃煤发电机组工程肩负着保障区域能源安全、优化电网结构的重要使命。此次外定子吊装圆满完成,为#3机组后续内定子穿装、机组找正等关键工序奠定坚实基础,充分展现了山东电建一公司在百万千瓦机组建设领域的技术实力与管理水平。下一步,项目部将持续深化“五抓五促”成效,紧盯节点、严把质量、严守安全,全力推进富县电厂二期工程建设,确保机组按期投产发电,为地方能源保供和经济高质量发展贡献电建力量。(稿件来源:中国电建集团山东电建一公司 苏耀辉 陈婷)
