匠心筑梦擎重器 砥砺实干促攻坚
2026-04-28 09:45:09工人建设时报
--延长石油湖北武穴煤电项目1号机组发电机定子吊装圆满完成
4月27日,由山东电建一公司承建的延长石油湖北武穴2×660MW煤电工程1号机组施工现场传来捷报,重达285吨的发电机定子顺利完成全流程标准化吊装施工作业。

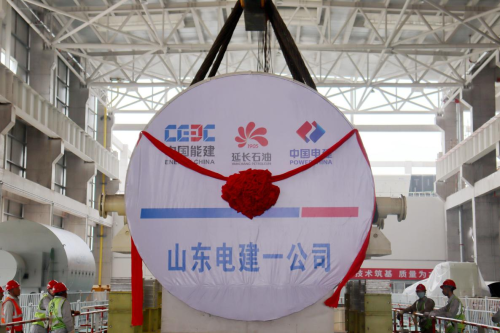

发电机定子是整台发电机组的动力核心“心脏枢纽”,本次吊装的发电机定子设备整体外形尺寸9365×5484×3870mm,单件总荷载285吨。此次吊装依托两台130/32t桥式起重机联动并车搭配2×200t液压提升装置协同作业,依次完成平稳起吊、闭环平移,规范转向、精准就位等关键工序,全过程一次性吊装圆满成功。

为高标准、零风险、高质量打赢本次重型定子吊装攻坚战,项目部坚持党建引领安全生产、党建赋能品质,充分发挥基层党支部战斗堡垒作用。以专家论证专项方案为核心,构建全流程、闭环式安全质量管控体系:提前完成桥式起重机并车加固、液压提升装置安装调试、道路场地勘测整平、安全设施规范布设等前置准备工作。严格执行吊装作业前置条件一票否决验收制度,逐台核验起重机械合规性能、逐套检查吊装专用索具安全承载力、逐人复核特种作业持证上岗资质、逐段排查全域现场作业环境安全隐患,做到隐患清零不留死角、验收闭环不漏一项、责任压实不落一人,以万全准备护航吊装万无一失。
吊装现场,各专业岗位各司其职、协同联动。总指挥统一调度,安全、技术人员全程旁站监督、作业班组规范操作。严格执行规范静置核验流程,定子平稳脱离专用运输车体100mm后,全面核验设备受力状态、吊具衔接工况,全程监测桥式起重机主梁受力挠度,严格把控主梁挠度值安全红线标准,全程严控吊装速度,通过溜绳精准导向,最终将定子平稳精准落位至13.7m层机组专属基础方箱核心点位。
征程万里风正劲,重任千钧再出发。下一步,项目部全体参建铁军将持续高举党建引领攻坚旗帜,以本次定子圆满精准就位重大节点为全新攻坚起点,接续发扬电力基建铁军优良作风,一鼓作气、乘势而上、实干攻坚,全速推进发电机端罩组装、发电机转子穿装、气密性试验及后续汽机本体串联安装等关键工序。(稿件来源:中国电建集团山东电建一公司 张兴舜)
